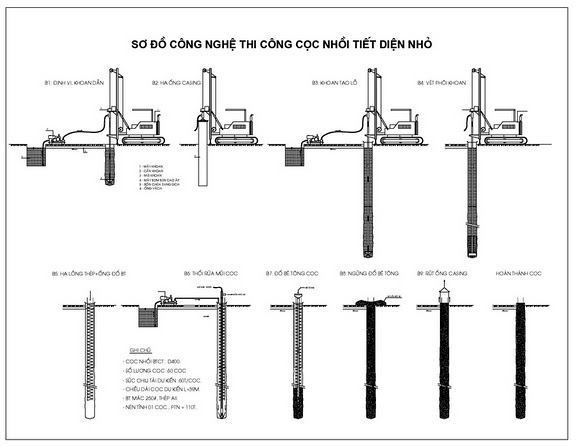

– Để đảm bảo chất lượng Khoan cọc nhồi tại Đà Nẵng trong quá trình thi công phải đảm bảo thực hiện đầy đủ và đúng kỹ thuật những bước sau :
1. Định vị tim cọc và di chuyển thiết bị đến vị trí khoan.
2. Khoan tạo lỗ, kiểm tra địa tầng, kiểm tra độ sâu.
3. Lấy phôi khoan.
4. Gia công lồng thép và thả ống đổ.
5. Vệ sinh hố khoan.
6. Đổ bêtông.
4.1. Định vị tim cọc:
– Căn cứ vào bản vẽ thiết kế để triển khai, do đặc điểm hiện trường thi công Khoan cọc nhồi Đà Nẵng rất sình lầy (vì phôi khoan và dung dịch trộn lẫn) rất dễ làm mất dấu định vị của các cọc, hoặc thiết bị khoan di chuyển sẽ làm lệch, phá dấu định vị.
– Do vậy cách làm tiện ích nhất như sau: Chọn hai trục trên bản vẽ vuông góc tạo thành hệ tọa độ khống chế, 4 mốc của hệ trục này được gửi lên chỗ an toàn nhất (có thể ở bên ngoài khu vực xây dựng). Từ hệ tọa độ này sẽ triển khai xác định các vị trí tim cọc. Trước khi tiến hành khoan tại vị trí mỗi tim cọc phải kiểm tra lại một lần nữa.
– Sai số định vị tim cọc sau khi thi công không được lệch quá 1/3 đường kính cọc.
4.2. Khoan tạo lỗ, kiểm tra địa tầng, kiểm tra độ sâu:
Khoan tạo lỗ:
– Trước khi khoan tạo lỗ phải kiểm tra độ thẳng đứng dây dọi của tháp dẫn hướng cần khoan để đảm bảo lỗ khoan không bị xiên lệch quá độ nghiêng cho phép (1/100).
– Kiểm tra độ lệch xiên hiện trường tiện lợi và nhanh nhất bằng cách xem việc lắp ráp các ống đổ bê tông từng đoạn. Ống đổ bê tông có đầu hở để đưa bê tông xuống đáy hố, khi lỗ khoan bị lệch nghiêng thì không thể đưa ống đổ xuống đáy hố được, tự thân ống bằng kim loại sẽ xuống theo đường dây dọi do trọng lượng bản thân ống gây ra.
– Trong quá trình khoan tạo lỗ, dung dịch khoan sẽ đi tuần hoàn từ đáy giếng khoan rồi trồi lên hố lắng và mang theo một phần mùn khoan nhỏ lên cùng. Nếu trong quá trình khoan gặp địa tầng thấm lớn, dung dịch khoan sẽ bị thấm nhanh, phải nhanh chóng điều chỉnh tỉ trọng của dung dịch bằng cách hòa thêm vào một lượng bột sét hoặc bentonite tương thích.
– Ngoài nhiệm vụ vận chuyển mùn khoan lên hố lắng, dung dịch còn có nhiệm vụ giữ cân bằng thủy tĩnh nhằm ổn định thành hố khoan. Do đó, trong mọi trường hợp ngừng thi công do thời tiết hay phải ngừng qua đêm, người kỹ thuật phải xác định chắc chắn rằng hố khoan đầy dung dịch và không bị thấm đi trong thời gian ngừng thi công.
Kiểm tra địa tầng:
– Trước tiên kỹ thuật viên thi công hoặc kỹ sư giám sát phải đọc kỹ hồ sơ khảo sát địa chất để nắm rõ địa tầng mô tả khi thi công. Nền móng Phú Hùng Huy cho biết kỹ thuật viên phải có nhiều kinh nghiệm để nhận biết được các địa tầng thực tế có thể sai lệch nhiều hoặc gần đúng như cột địa tầng mô tả trong hồ sơ khảo sát ban đầu. Điều này phải dựa vào tốc độ khoan, màu sắc dung dịch, thành phần mùn khoan, mức độ rung, lắc của máy khoan.
– Kết quả địa tầng của từng cọc được ghi rõ trong hồ sơ lí lịch cọc.
– Trong trường hợp địa tầng mô tả ở lý lịch cọc quá khác biệt với hồ sơ khảo sát địa chất ban đầu, giám sát thi công phải báo cho bên tư vấn thiết kế biết để có những quyết định cần thiết.
Kiểm tra độ sâu của hố khoan:
– Dùng thước dây có treo quả dọi thả xuống hố khoan sau khi vệ sinh hố khoan hoặc đo chiều dài của từng cần khoan (hoặc ống đổ bê tông) để xác định.
4.3. Lấy phôi khoan:
– Ta dùng mũi khoan có nắp (mũi khoan lapel) thả xuống tận đáy hố để kéo đất lên. Khi cần thiết phải kéo hai lần. Sau đó thả lồng sắt và các ống đổ bê tông được nối và thả xuống đáy hố.
4.4. Gia công lồng thép và thả ống đổ:
– Căn cứ vào bản vẽ thiết kế để kiểm tra cốt thép. Đường kính của thép đai, thép dọc, loại thép đều được kiểm tra bởi giám sát của hai bên trước khi đưa vào giếng khoan.
– Chiều dài phần sắt nối chống giữa các cốt thép≈20d (với d : đường kính cốt thép dọc).
– Kiểm tra con kê bảo vệ và neo lồng sắt vào miệng hố khoan.
– Ống đổ phải được làm sạch các bùn đất. Vữa bê tông còn dính trong lần đổ trước hoặc trong lúc bảo quản và di chuyển.
4.5. Vệ sinh hố khoan:
– Đây là công đoạn quan trọng nhất trong quá trình thi công cọc khoan nhồi. Trong quá trình khoan lượng phôi khoan không thể trồi lên hết. Thêm vào đó, khi ngừng khoan, những phôi khoan lơ lửng trong dung dịch sẽ lắng trở lại xuống đáy hố khoan, hoặc những phôi khoan có kích thước lớn mà dung dịch không thể đưa lên khỏi hố khoan được. Vì vậy, sau khi khoan đến chiều sâu thiết kế cần tiến hành vệ sinh hố khoan. Có 2 phương pháp vệ sinh hố khoan :
Phương pháp dùng khí nén:
– Dùng ống PVC hoặc ống kim loại có đường kính từ 60 đến 100 mm (càng lớn càng dễ bơm) đưa vào trong lòng ống đổ bê tông và xuống tới đáy hố. Dùng khí nén áp suất cao, thổi ngược dung dịch từ trong lòng ống đổ ra ngoài.
– Trong khi đó, phía ngoài vành xuyến (khoảng không gian giữa thành ống đổ và thành giếng khoan), dung dịch khoan được cấp bổ sung liên tục và di chuyển vào bên trong ống đổ ra ngoài. Trong qúa trình vận động, dung dịch sẽ mang các vật liệu thô còn sót lại trong giếng lên khỏi miệng giếng. Quá trình được tiến hành cho đến khi không còn cặn lắng, không còn vật liệu thô lẫn trong dung dịch là được.
Chú ý:
+ Trong quá trình bơm khí nén, hố khoan phải luôn luôn được cấp dung dịch đủ nhằm ổn định thành giếng.
+ Trong thực tế, để kiểm tra độ sạch của hố khoan, giám sát hai bên tiến hành cho vào giếng một ít đá 1×2 cm. Trong quá trình thổi dùng lưới hứng lại để kiểm tra. Khi lượng đá 1×2 cm từ đáy hố khoan được thổi lên miệng hố một phần của lượng đá đổ vào thì chấp nhận công tác vệ sinh đạt yêu cầu.
Phương pháp bơm ép ngược:
– Đối với những địa tầng có tính bở rời, dễ bị sạt lở như địa tầng cát, á cát, bùn lỏng, ta phải dùng bơm ép ngược trong quá trình vệ sinh hố khoan.
– Dùng máy Diezel bơm ép dung dịch vào trong ống đổ, luồng dung dịch này sẽ tuần hoàn trong ống đổ xuống đáy và thoát ra ở miệng dưới của ống đổ và tuần hoàn lên trên trong vành xuyến giữa ống đổ và thành lỗ khoan, trào ra ngoài về hố dung dịch. Trong quá trình tuần hoàn này, dung dịch sẽ mang theo các vật liệu bở rời lên khỏi hố khoan.
Chú ý:
+ Trong quá trình ép ngược ta phải kê máng máy và chuẩn bị dụng cụ đổ bê tông cho đầy đủ. Khi dừng ép ngược thì phải đổ bê tông ngay, tránh tình trạng vật liệu bở rời lắng đọng.
4.6. Đổ bê tông:
– Mác bê tông ghi trong bản vẽ thiết kế. Đây là điều kiện rất quan trọng trong thi công cọc nhồi. Người thi công cũng như giám sát phải tuân thủ theo các điểm sau :
+ Cấp phối đá 1×2 cm phải đúng tiêu chuẩn, không lẫn lộn các loại tạp chất khác.
+ Cát phải đảm bảo chất lượng đổ bê tông, không để lẫn lộn cuội sỏi hoặc tạp chất.
– Trước khi đổ bê tông phải kiểm tra dung tích các công cụ đo lường cấp phối để qui ngược lại lượng bê tông tương ứng cần thiết.
– Thời gian đổ bê tông cho một cọc không quá 6 giờ (để đảm bảo chất lượng, cường độ bê tông suốt chiều dài cọc). Nếu quá trình thi công đổ bê tông ống bị tắc cần có biện pháp xử lý nhanh chóng, kể cả thời gian xử lý thì thời gian đổ bê tông không được vượt quá giới hạn nêu trên. Trong trường hợp không xử lý được thì phải ngừng thi công ít nhất là 24 giờ, sau đó vệ sinh hố khoan lại một lần nữa (theo 2 phương pháp nêu ở trên) mới tiếp tục đổ bê tông.
– Trước khi đổ bê tông cần phải kểm tra van trượt hoặc bong bóng cao su đã được đặt vào miệng ống đổ. Van trượt hoặc bong bóng cao su khi để vào miệng ống đổ dùng tay kéo thử lên xuống nhẹ nhàng không được lỏng hoặc chặt quá.
Rút ống đổ:
– Kỹ thuật viên và giám sát theo dõi cao độ của mức bê tông dâng lên trong hố khoan bằng cách tính sơ bộ lượng bê tông đổ qua từng mẻ trộn và theo đường kính danh định của cọc (thực tế đường kính sẽ lớn hơn 20→ 40% tùy theo địa tầng khoan qua). Khi nâng ống đổ lên chiều cao nâng không vuợt quá 1.5m. Độ ngập của ống đổ trong bê tông khi đạt yêu cầu thì cho rút ống.
– Khi bê tông dâng lên miệng hố khoan lớp bê tông trên cùng thường bị nhiễm bùn trong quá trình dâng lên. Nên cho lớp bê tông này trào ra khỏi miệng hố khoan, bỏ đi cho tới khi bằng mắt thường xác định được lớp bê tông kế tiếp đạt yêu cầu thì ngừng đổ.
Kết thúc quá trình thi công cọc khoan nhồi tiết diện nhỏ.
4.7. Phương pháp kiểm tra:
Có hai phương pháp kiểm tra: bằng nén tĩnh và siêu âm
Theo Nền móng Phú Hùng Huy, phương pháp kiểm tra bằng nén tĩnh: Thường chọn phương án này vì giá rẻ
-Trong bản vẽ thi công cọc Đơn Vị Thiết kế chọn một số cọc Thí Nghiệm( số lượng cọc thí nghiệm phụ thuộc tổng số cọc trong công trình). Quy định trên 15 cọc thì bắt buộc phải có cọc thí nghiệm.
-Trong quá trình thi công các cọc không thí nghiệm sẽ được để sắt leo chờ phục vụ cho neo nén tĩnh cọc thí nghiệm sau này.Nếu diện tích rộng nén tính bằng chất tải như cách thông thường đối ép cọc.
Phương pháp siêu âm: Không thường chọn vì giá cao
-Trong quá trình thi công đơn vị thi công phải đặt 02 ống thép hoăc ống PVC chờ suốt chiều dài cọc phục vụ cho siêu âm sau này.Đường kính ống thép phụ thuộc đơn vị thiết kế đưa ra nhưng thường D42 – D60 ≥ Đây cũng là một nguyên nhân đội giá thành nên cao.Ống siêu âm thường đặt 50% tổng số cọc và sẽ kiểm tra 25% bất kỳ.
Loại cọc này có thể áp dụng rộng rãi được nếu khâu quản lý chất lượng thi công được đảm bảo. Việc đảm bảo chất lượng thi công loại cọc này có thể sẽ khó hơn so với loại cọc khoan nhồi đường kính lớn. Cần phải phải làm chủ được công nghệ, bởi vì nếu làm hỏng thì rất khó sửa chữa hoặc không sửa chữa được. Tùy Kinh tế của chủ công trình mà có những biện pháp thí nghiệm khác nhau. Với công trình lớn thường chọn cả hai phưong án.
Liên Hệ
CÔNG TY TNHH ĐỊA CHẤT VÀ THƯƠNG MẠI PHÚ HÙNG HUY
Địa chỉ: 157 Nguyễn Thiện Kế, P. An Hải Đông, Q. Sơn Trà, TP. Đà Nẵng, Việt Nam
Tel: 0913 477 304 (Mr. Hùng) / Fax: 02363.928979
Email: phuhunghuy@gmail.com
Website: http://phuhunghuy.com/
